沈阳门窗厂的施工工艺

发布时间: 2020年09月08日 15时55分21秒
  原材料管理
  材料进场:
  沈阳门窗厂对员工的要求,必须有出场合格证及门窗八性检测报告(抗风压、气密性、水密性、保温性、玻璃露点、遮阳系数、透射比、现场气密性等检测数据)
  组批原则:
  门窗总面积1000㎡以下的工程实验1组,每组至少3樘;门窗总面积1000-3000㎡的工程实验2组,门窗面积达3000㎡以上的工程实验3组。
  现场材料堆放:
  场地应有防雨防浸泡措施,地面设置排水沟,保证下垫上盖;进场后的材料应按不同的规格,分别堆放整齐;堆放时注意安全稳定;搬运至楼层时,严禁倾倒,注意堆放整齐,防止碰伤,注意成品保护;
  样板管理
  施工现场以样板为标杆,坚持以质量样板为控制目标,样板先行原则指导现场施工。按照施工要点、工艺要求组织施工,确保各分部分项工程质量。集中样板展示区设置在工地施工道路旁,要集中、显目、精致、明了。
  门窗框与墙体间隙塞缝
  门窗框与墙体四边缝隙采用干硬性水泥塞缝;
  门窗框底边及两侧边上翻150高范围采用干硬性水泥砂浆塞缝,上边及两侧边剩余部分采用打发泡胶塞缝。
  无论采用干硬性砂浆还是发泡胶塞缝,塞缝必须保证密实。

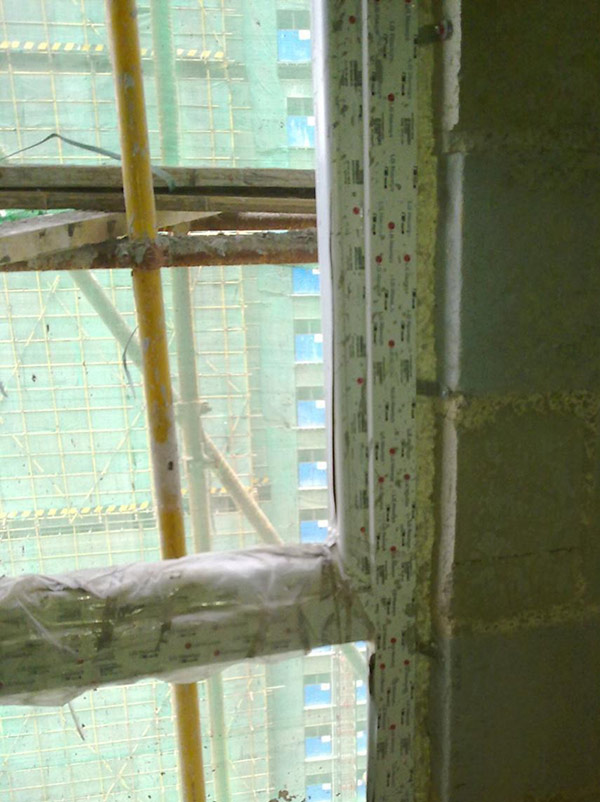

  打发泡胶前必须先将缝隙清理干净,并将窗框与洞口间的缠绕保护膜撕去,发泡胶需蛮填缝隙,超出门窗框外的发泡胶应在其固化前用手或专用工具压入缝隙中,严禁固化后用刀片切割。发泡胶固化后取出临时固定的木楔,并在其缝隙中打入发泡胶并用专用工具或手将其压入缝隙中。
  涂刷防水
  防水施工前应对窗边进行底糙处理,底糙必须盖住泡沫剂并用钢筋搓凹槽
  塞缝砂浆干燥后或发泡胶固化后,在洞口外侧四周分多遍涂刷JS防水,须保证其厚度不小于1.0mm,防水必须压门窗框不小于5mm且涂刷到过门窗洞口阳角50mm处。
  现场应对防水进行切片检测,防水切片存档,防水涂膜良好,无分层。涂膜平均厚度应符合设计,且不小于0.8mm,最小厚度大于设计厚度的80%。(用游标卡尺检测)切除后及时补刷,以免遗漏。
